Verlossend bericht
In januari van dit jaar kwam eindelijk het verlossende bericht van de Raad van State: alle bezwaren tegen de verleende omgevingsvergunning werden ongegrond verklaard. Daarmee stonden alle seinen op groen voor de daadwerkelijke uitvoering van het windpark.
De financiering kwam vervolgens verrassend snel rond. Tegelijkertijd werd het contract voor levering, installatie en onderhoud van de windturbines met Nordex afgerond. Doordat veel voorbereidingen al eerder waren getroffen, kon dit vlot worden afgehandeld, met uitzonderlijk korte levertijden als resultaat. Ook de ontwerpen voor de fundaties en kraanopstelplaatsen werden tijdig afgerond; eind april waren deze gereed, waarna wij snel onze aanbieding konden afronden. Medio mei werd de overeenkomst getekend, en nog voordat de inkt droog was, arriveerden de eerste bouwplaatsvoorzieningen op locatie. In de fabriek werd direct begonnen met het storten van beton voor de prefab betonpalen.

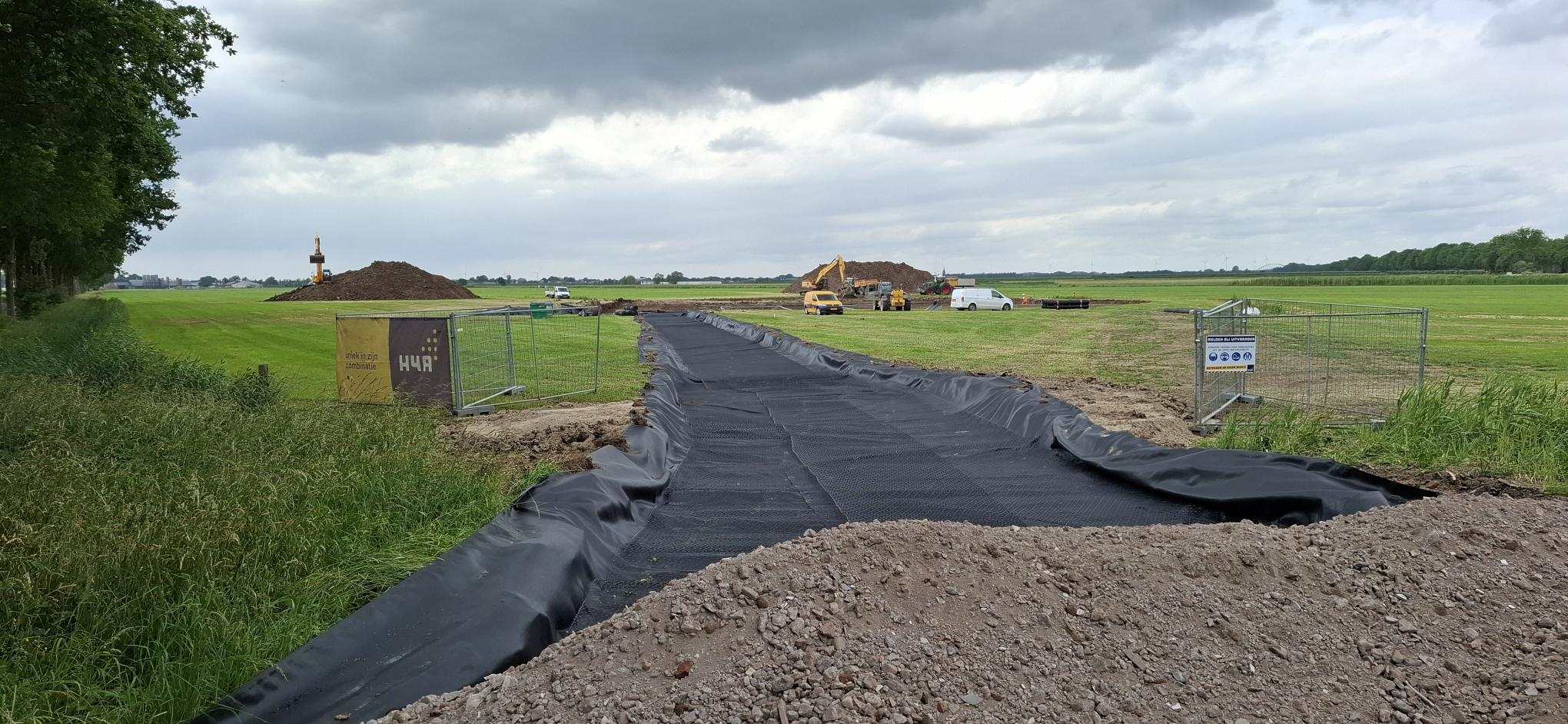

Hierna kwam de bouwtrein snel op gang. In korte tijd werd maar liefst 25.000 ton puingranulaat aangevoerd en 55.000 m2 geogrids aangebracht. Er moest met volle kracht gestart worden met de aanleg van de kraanopstelplaatsen, want de heimachine was al onderweg. Deze arriveerde eind mei, slechts twee weken na de start van de werkzaamheden.
Hallo jeugd!
Op 12 juni vond een bijzonder evenement plaats op het project. Leerlingen van groep 3 van basisschool De Vlinder uit Houten mochten drie heipalen beschilderen. Dit werd mogelijk gemaakt door een mooie samenwerking tussen H4A, heibedrijf Gebr. Van ‘t Hek en Ruben zelf. De school verzorgde het vervoer, H4A regelde T-shirts, verf, kwasten en een hapje en drankje en Gebr. Van ‘t Hek leverde de heipalen en zorgde voor een fotograaf met drone. Het weer zat ook mee: het was een zonnige dag, wat zorgde voor een geslaagd en onvergetelijk moment. De kinderen genoten zichtbaar en gaven ruim 70 m² aan betonpaal kleur. Later mocht Ruben samen met zijn kinderen zelfs één van de beschilderde palen in de grond slaan met de heimachine.
werkzaamheden

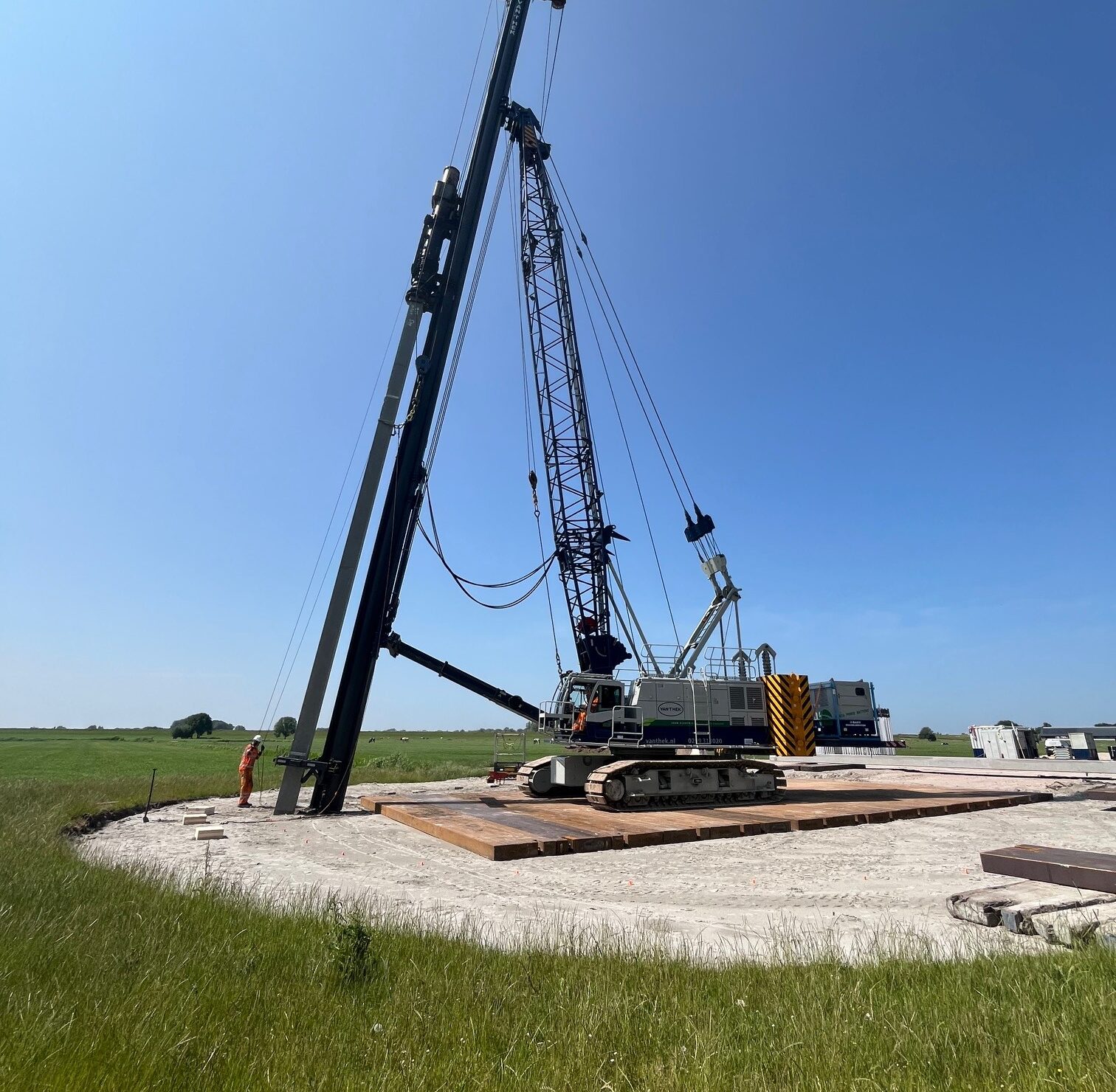

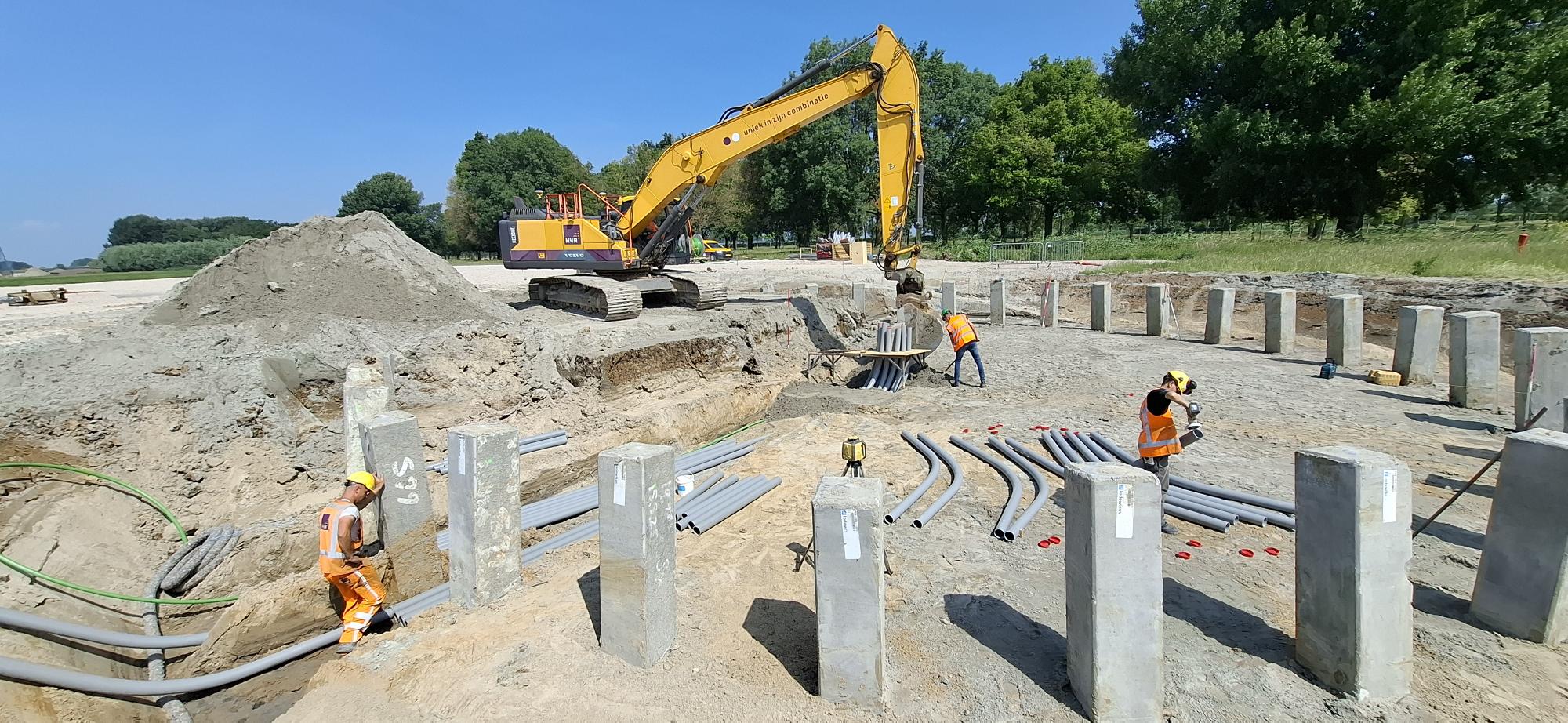

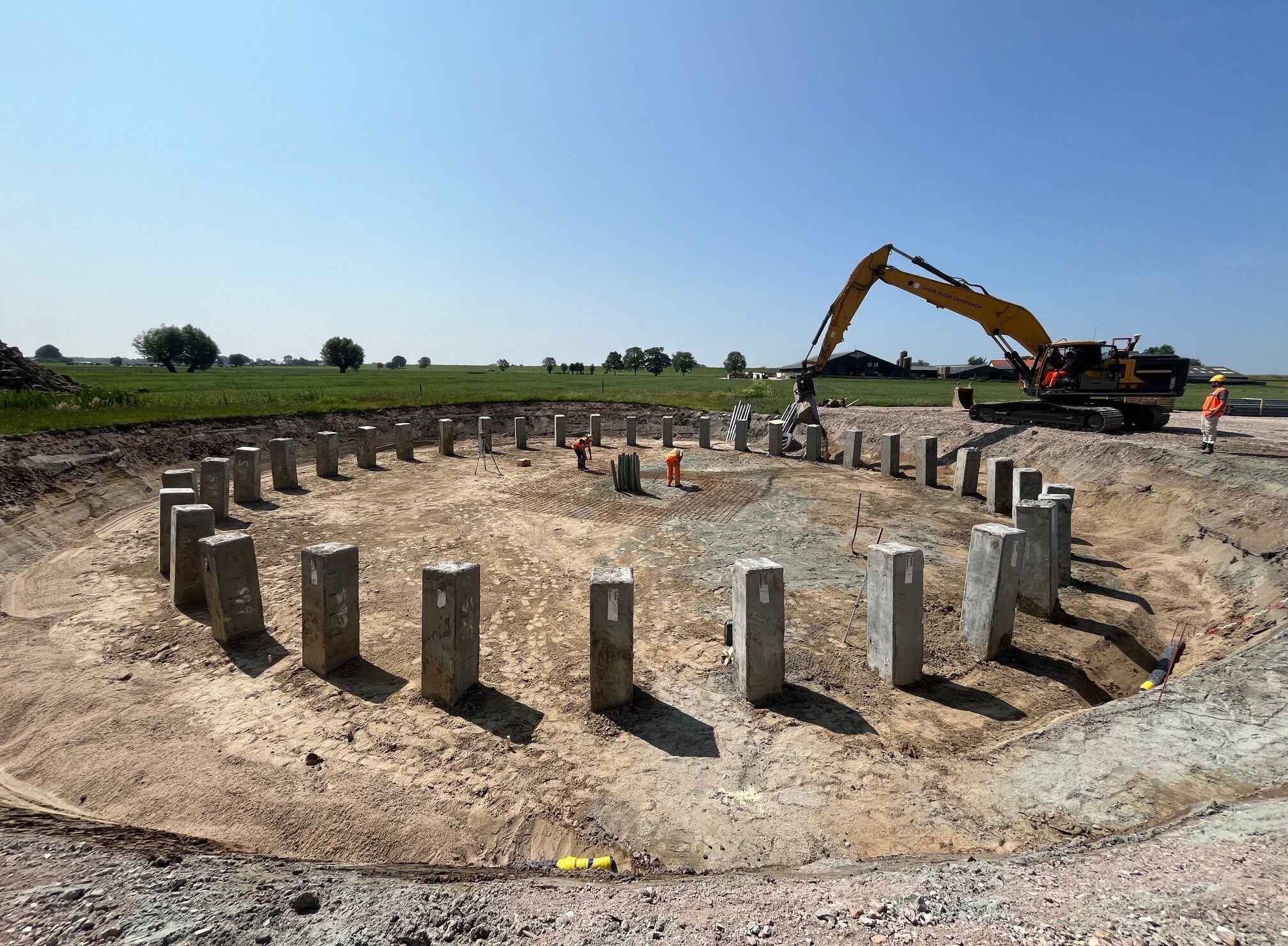

De palen zijn geheid en de vier bouwputten werden uitgegraven. De funderingstrein draaide op volle toeren. Nog vóór de bouwvak is de eerste fundatie gestort; de overige drie volgden na de zomervakantie. Ook zijn we na de bouwvak aan de slag gegaan met de loskade langs het Amsterdam-Rijnkanaal, waar de turbinecomponenten per schip aankomen. Ze worden daar overgeladen op vrachtwagens die ze naar de projectlocatie brengen. Om de loskade geschikt te maken, zijn acht kraanstempelplaten op palen aangebracht. Hierdoor worden de krachten van de twee loskranen rechtstreeks op de ondergrond overgedragen, in plaats van op de kade zelf.
Samenwerking

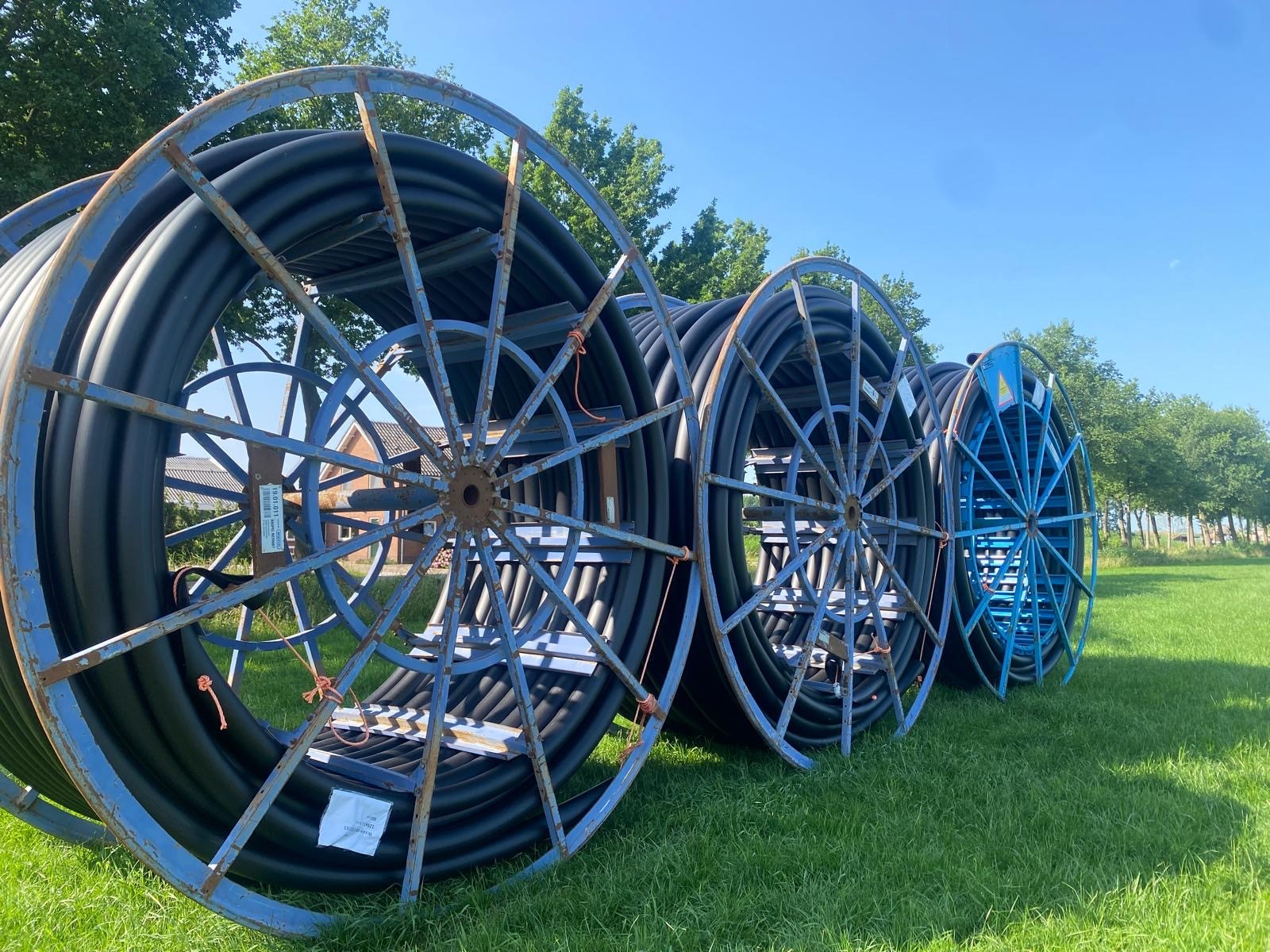

Onze collega’s van H4A Ondergrondse Netwerken speelden een belangrijke rol. Voor de elektrische aansluiting van het windpark op het Stedin-onderstation in Houten moest een exportkabel worden aangelegd. Hiervoor waren diverse gestuurde boringen nodig. De langste boring van 460 meter ging onder het Amsterdam-Rijnkanaal door.
Planning
Eind september zijn de werkzaamheden voor H4A Windenergie gereed en start de aanvoer van de windturbineonderdelen. Eind oktober zal de installatie van de windturbines gaan starten. Normaal zouden de vier windturbines eind dit jaar volledig opgebouwd moeten zijn en begin 2026 stroom moeten gaan leveren.
